一、施工工序
(一)施工准备
施工前与尿素厂生产班组协调,划定造粒塔周边25 米范围硬质警戒区,悬挂 “高空刷漆作业 禁止入内” 警示标识,安排专人 24 小时监护;在警戒区出入口设置门禁,严禁非施工人员进入;对造粒塔底部的进料口、出料口采用防水帆布全覆盖防护,防止涂料滴落污染尿素成品或生产设备。
搭设高空作业吊篮,安装防晃限位装置,确保吊篮与塔壁间距均匀;作业人员全程系挂双钩安全绳,配备耐酸碱防护手套、安全帽、防滑鞋;对造粒塔爬梯、避雷带、航空障碍灯等附属设施,采用塑料薄膜包裹防护,避免涂料污染;遇大风(风速≥6 级)、雨雪、高温(≥35℃)天气,立即停止高空作业。
施工期间严禁在塔体周边进行动火作业,作业区域配备灭火器、应急救援绳索等物资,确保突发情况快速处置。
(二)施工工序
1.基层全面处理

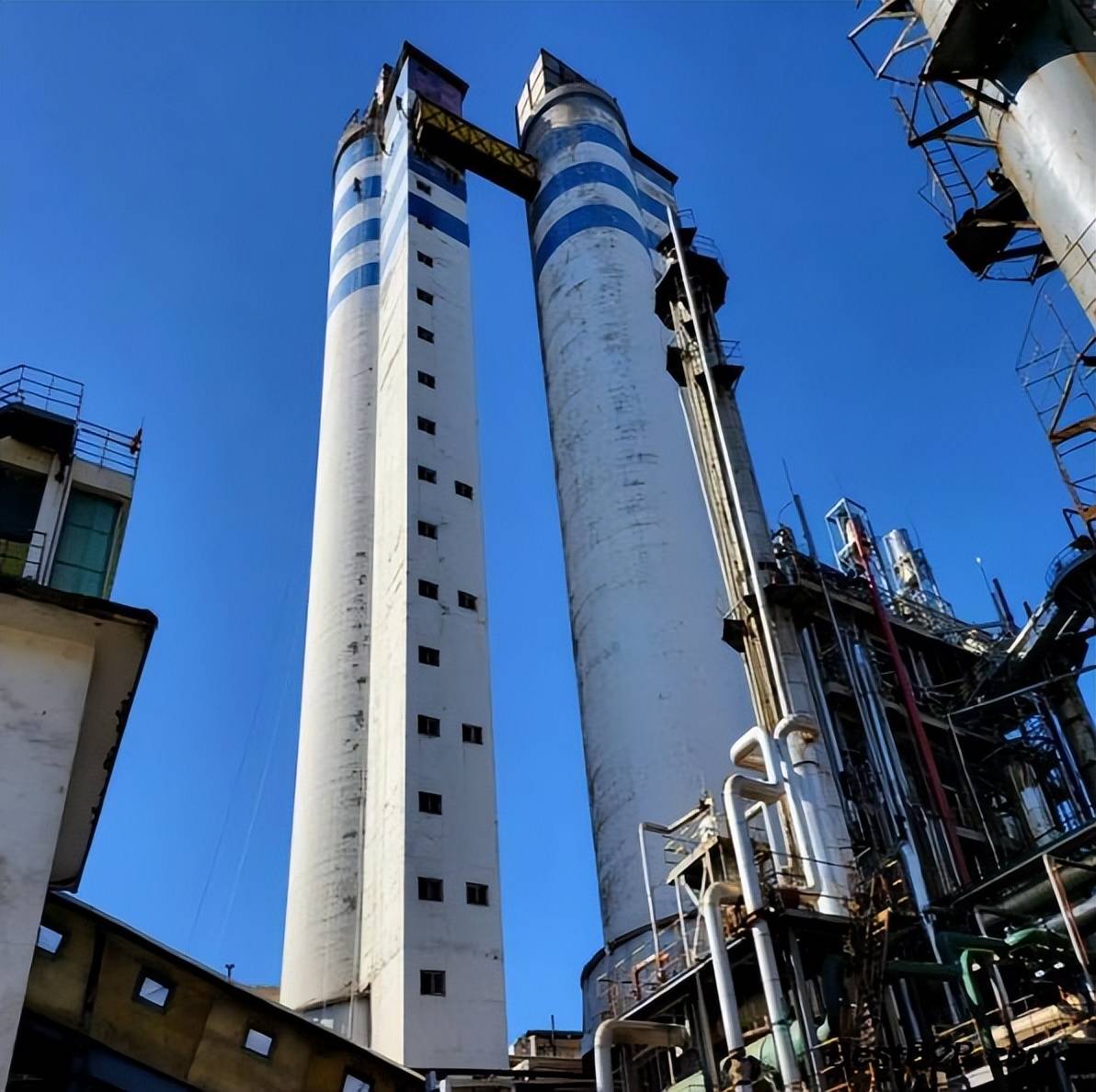

表面清理:采用高压水枪冲洗外壁表面的尿素粉尘、积灰、油污;对旧涂层粉化、起壳部位,用角磨机配合铲刀彻底铲除,直至露出坚实混凝土基面;对表面浮浆、风化层进行打磨处理,增强涂层附着力。
损伤修复:对宽度≥0.2mm 的结构性裂缝,沿裂缝走向开槽,清理槽内杂物后灌注环氧注浆料,固化后用聚合物砂浆封闭;对宽度<0.2mm 的发丝裂缝,直接涂刷封闭底漆覆盖;对混凝土碳化区域,涂刷抗碱界面剂,再用环氧腻子分层找平,打磨平整;对局部破损严重区域,铺设抗碱网格布增强,提升涂层抗裂性。
基层干燥:处理后的基层需自然干燥,确保含水率≤10%,避免含水率过高导致涂层起鼓、脱落。
2.分层防腐涂装施工
封闭底漆施工:采用高压无气喷涂工艺,均匀涂刷渗透型抗碱封闭底漆,重点喷涂裂缝修补处、混凝土孔隙部位,确保底漆充分渗透,阻断碱性物质向外析出;底漆干膜厚度控制在 40-60μm,固化后检查无漏涂、露底现象。
中涂漆施工:待底漆完全固化后,喷涂环氧云铁中涂漆,增强涂层厚度与屏蔽腐蚀介质的能力;中涂漆干膜厚度控制在 80-100μm,干燥后用细砂纸轻轻打磨表面颗粒、流痕,提升与面漆的附着力。

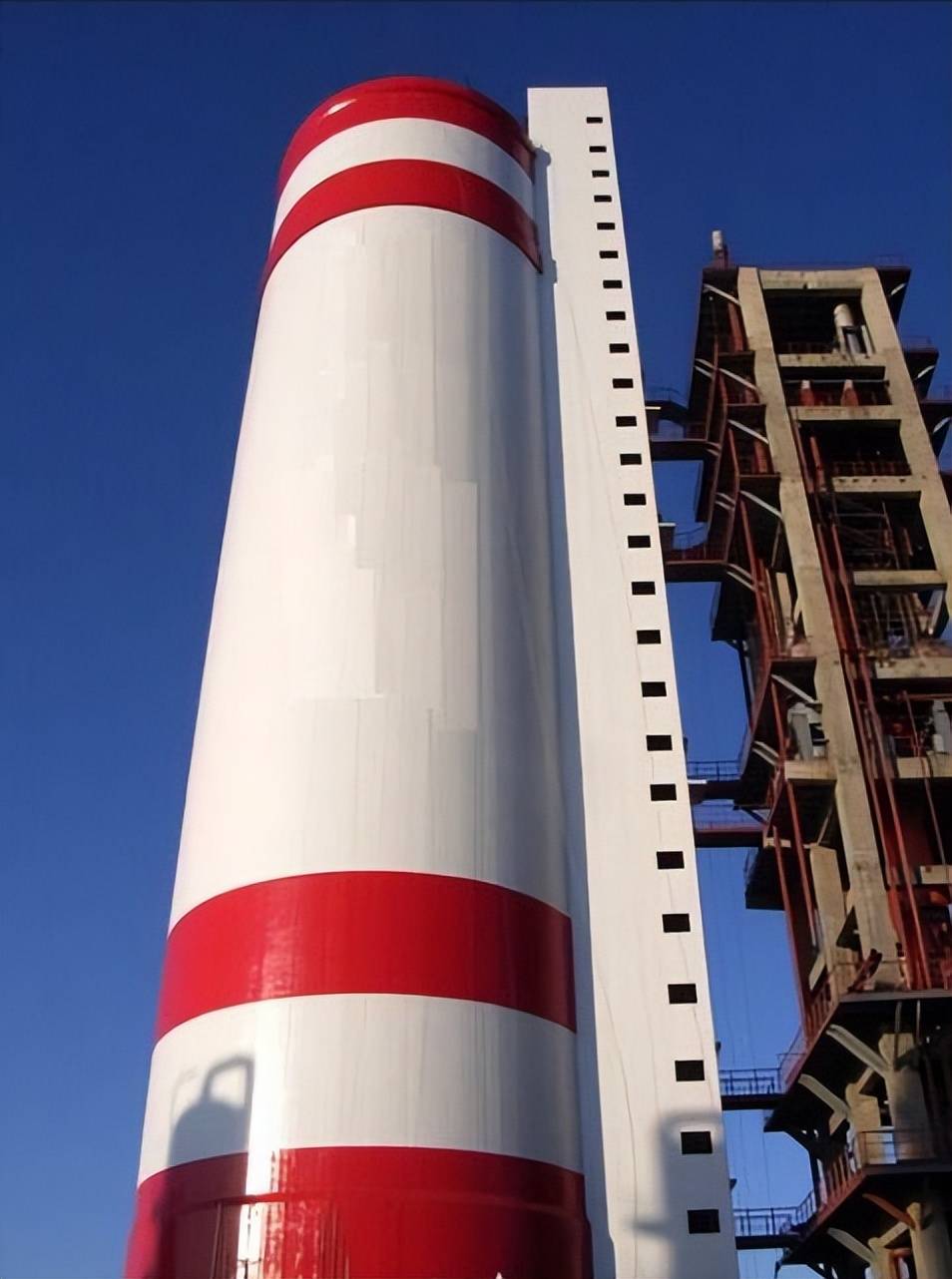

面漆施工:采用 “喷涂 + 人工补涂” 结合的方式,大面积区域用高压无气喷涂,边角、爬梯连接处等隐蔽部位用毛刷补涂;确保面漆色泽均匀一致,无明显色差、流挂、针孔缺陷;面漆干膜厚度控制在 80-100μm,总干膜厚度满足设计要求;若需设置航空警示色环,按规范粘贴分色纸,喷涂警示色漆,确保色环宽度均匀、边缘整齐。
3.工序自检与成品保护
每道涂层施工完成后,班组采用干膜测厚仪检测厚度,采用划格法检测附着力;全部涂装完成后,检查外壁整体外观,确保无漏涂、起皮、开裂现象;留存施工前后及关键工序影像资料,建立质量追溯台账。 面漆固化期间(不少于 7 天),禁止在造粒塔周边进行高空作业或堆放重物,防止异物坠落损伤漆膜;固化完成后拆除防护设施,清理施工现场废弃物。
二、 竣工验收
1.施工单位内部自检
涂层外观:色泽均匀,无流挂、漏涂、起皮、开裂现象,警示色环(如有)宽度一致、边缘整齐
涂层性能:干膜厚度达标,附着力、耐碱性测试合格
基层状态:裂缝修补密实,混凝土基面平整,无粉化、空鼓现象; 附属设施:爬梯、避雷带、航空障碍灯等完好无损,无涂料污染。
2.正式联合竣工验收
施工单位向甲方提交竣工验收申请,附完整竣工资料,包括施工方案、材料合格证与检测报告、工序验收记录、涂层性能检测数据、施工影像资料、竣工图纸等。
甲方组织尿素厂设备管理部门、监理、施工三方联合验收,通过现场目测、干膜测厚仪实测、附着力测试等方式,判定工程质量是否符合合同及工况要求。 验收合格后签署《竣工验收报告》;若存在涂层厚度不足、色泽不均等问题,限期整改并复验。
3.后期维护注意事项
每季度巡检一次涂层状况,发现局部起皮、褪色及时补涂
每年在尿素厂停炉检修期,对造粒塔外壁进行全面清洁与涂层检查
定期清理塔体周边尿素粉尘,减少腐蚀性介质附着。
按尿素厂档案管理要求整理施工全过程资料,分类归档,完成项目结算。
