一、施工方案
(一)安全与现场准备
在施工现场周边设置硬质围挡,划分基础施工区、筒身作业区、材料堆放区,悬挂 “高耸构筑物施工 禁止无关人员入内” 警示标识;在滑模操作台外侧安装 1.5m 高防护栏杆与密目安全网,设置人员上下专用爬梯。
对塔吊、滑模系统等大型设备进行安装调试与安全检测,确保运行稳定;配备应急救援物资,制定高空坠落、混凝土浇筑故障等应急预案。
(二)施工工序
1.基础工程施工
采用挖掘机进行大开挖,按设计要求开挖至持力层,对基底进行平整夯实,承载力检测达标后铺设垫层混凝土;绑扎基础钢筋,预埋筒身竖向钢筋及地脚螺栓,确保预埋位置偏差≤5mm。 浇筑筏板基础混凝土,采用分层浇筑、振捣密实工艺,浇筑完成后覆盖保湿养护膜,养护时间不少于 14 天;基础强度达到设计值的 100% 后,方可进行上部筒身施工。
2.筒身液压滑模施工
滑模系统组装:在基础顶面组装液压滑模装置,包括钢模板、操作平台、液压千斤顶、支撑杆,调整模板垂直度与平整度,确保偏差≤2mm。
钢筋绑扎与混凝土浇筑:按设计图纸绑扎筒身钢筋,竖向钢筋采用机械连接,横向钢筋与竖向钢筋可靠绑扎;采用泵送混凝土分层浇筑,每层厚度 300-500mm,振捣密实无蜂窝麻面;同步启动液压系统,控制滑升速度与混凝土凝固速度匹配,避免出现塌模、拉裂现象。
垂直度实时监测:每滑升 5 米,采用全站仪监测筒身垂直度,发现偏差及时通过调整千斤顶行程进行纠偏,确保全高垂直度偏差≤100mm
3.内衬与隔热层施工
筒身混凝土浇筑至指定高度后,同步砌筑耐酸陶土砖内衬,内衬与筒身之间铺设硅酸铝纤维毡隔热层,确保接缝严密,满足耐高温、防腐蚀要求。
(三)顶口与附属设施安装

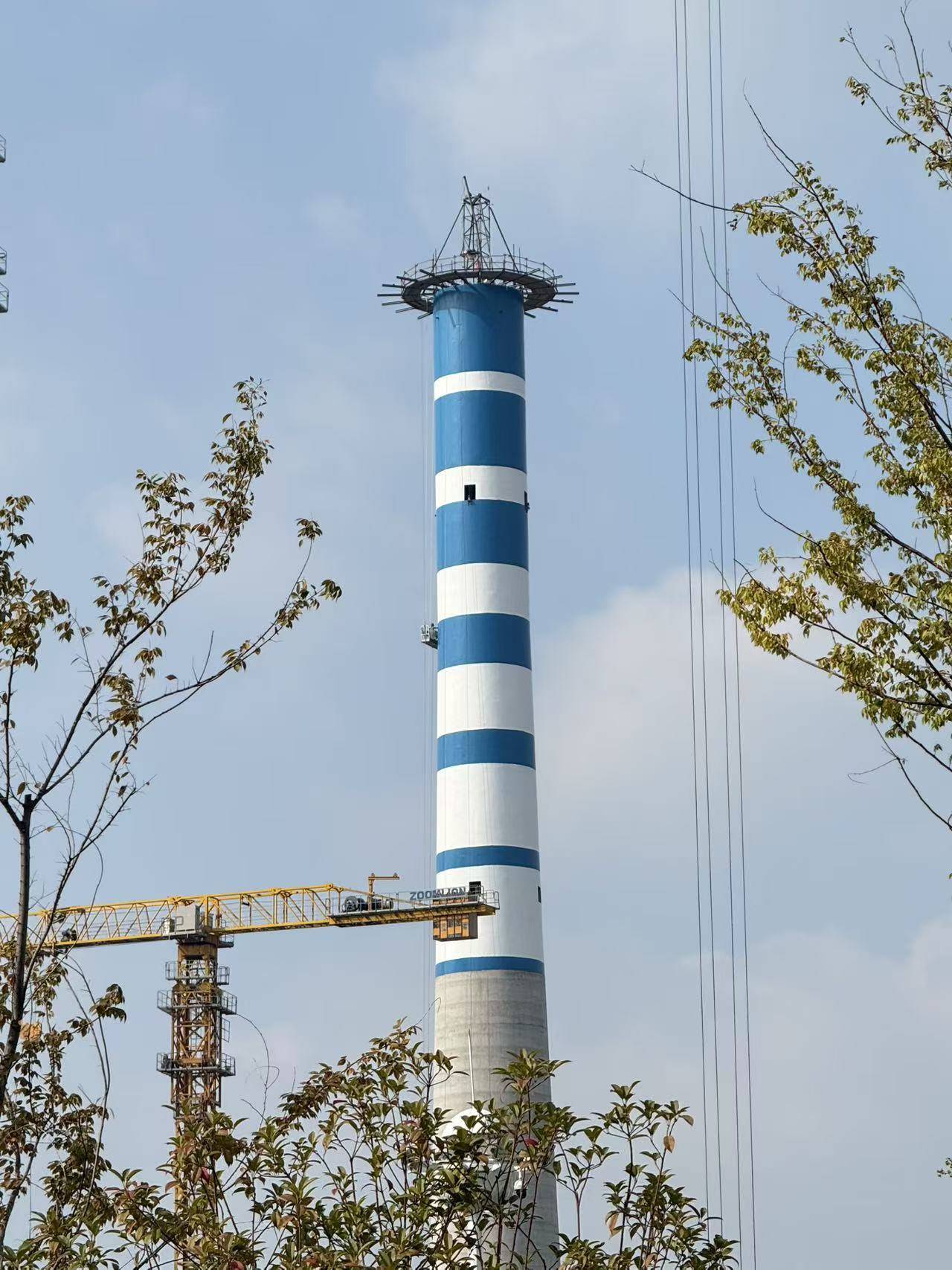

筒身浇筑至 100 米设计标高后,施工顶口圈梁与压顶,确保顶口平整度;安装顶口避雷装置,焊接避雷带并与接地极可靠连接,接地电阻≤4Ω。
安装烟囱爬梯、安全走台、航空障碍灯,爬梯与筒身预埋件满焊连接,走台格栅板铺设牢固;航空障碍灯按规范分层设置,确保夜间警示效果。
二、 竣工验收
1.施工单位内部自检
筒身外观无蜂窝、麻面、裂缝,垂直度、壁厚偏差符合设计要求
混凝土强度试验报告、钢筋连接检测报告等资料齐全
内衬、隔热层安装牢固,排烟通道通畅; 爬梯、避雷带、航空障碍灯等附属设施功能完好
2.正式联合竣工验收
施工单位向甲方提交完整竣工资料,包括勘察报告、设计图纸、施工方案、材料合格证、检测报告、工序验收记录等。
甲方组织设计、监理、勘察、施工四方联合验收,通过现场实测实量、资料核查、垂直度复测等方式,判定工程质量是否符合合同及规范要求。
验收合格后签署《竣工验收报告》,若存在筒身垂直度超标、混凝土强度不足等问题,限期整改并复验。
3.竣工交付与后期维护
定期监测烟囱垂直度与结构裂缝
每季度检查爬梯、走台牢固度;每年检测避雷系统接地电阻;定期清理烟囱内积灰,确保排烟通畅
按档案管理要求整理施工全过程资料,分类归档,完成项目结算
三、 关键注意事项
1.滑模施工期间,需密切关注混凝土凝固状态,滑升速度过快易导致塌模,过慢易造成模板与混凝土粘结,需根据现场温度实时调整。
2.高空作业人员必须系挂双钩安全绳,工具放入防坠工具袋;遇大风(风速≥6 级)、雷雨、暴雨天气,立即停止高空作业。
3.烟囱竣工后,需在周边设置永久性防护标识,严禁在烟囱附近进行爆破、深基坑开挖等影响结构安全的作业。
